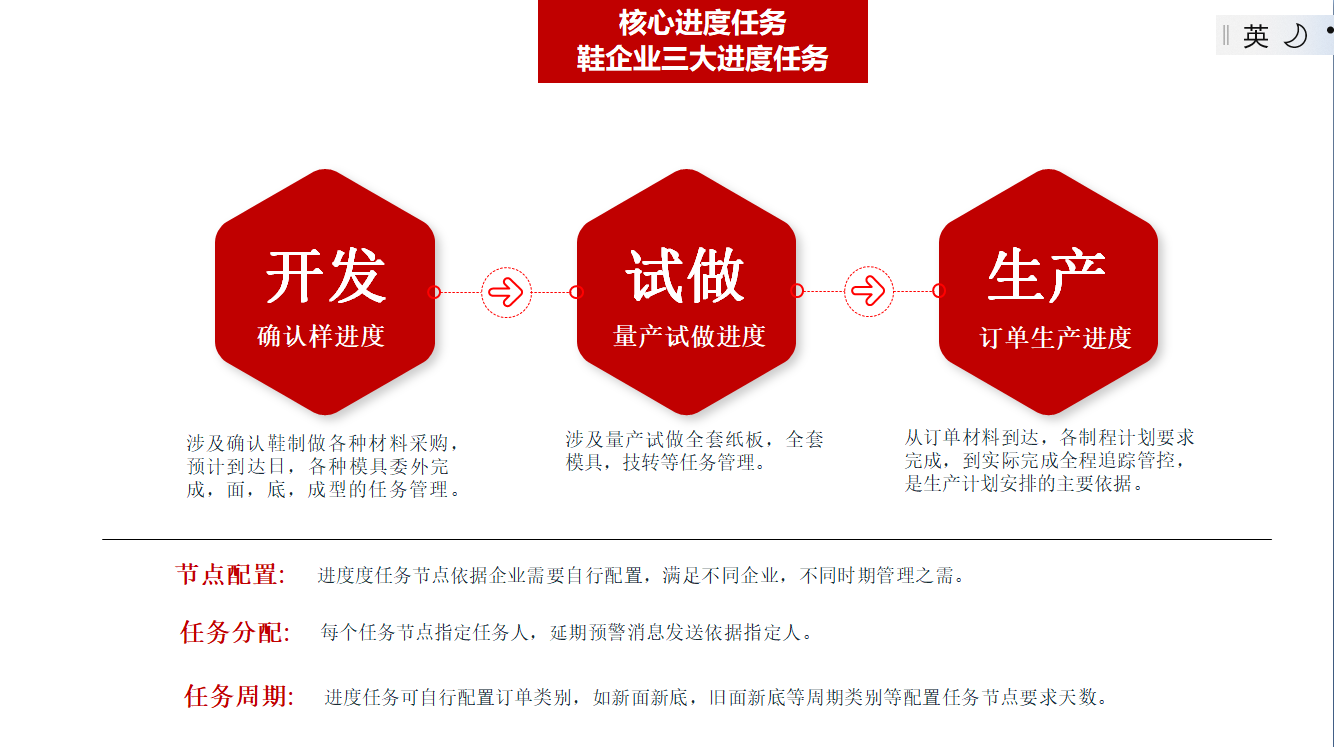

- 三大进度任务 : 开发确认样进度,试做量产进度,生产订单激怒的

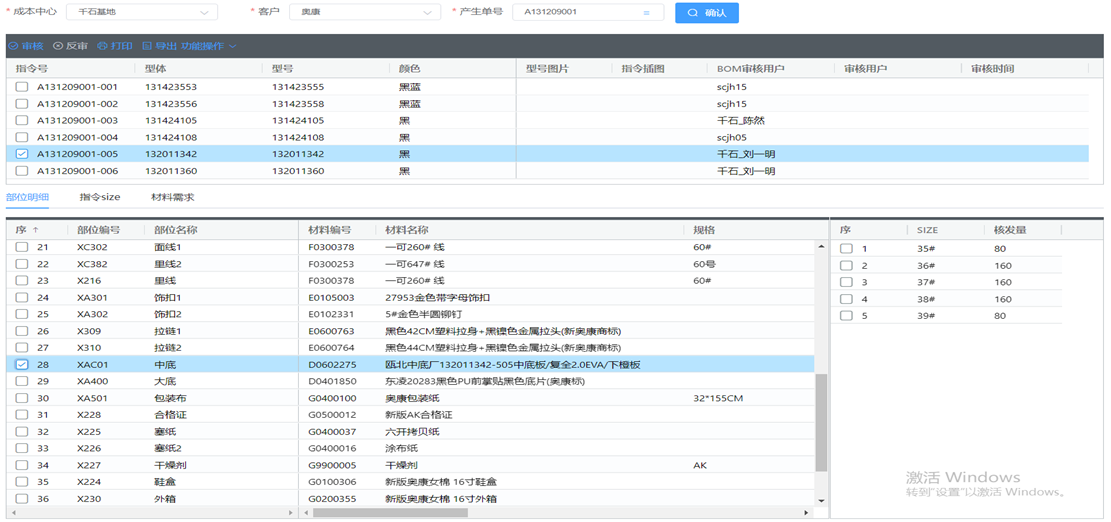

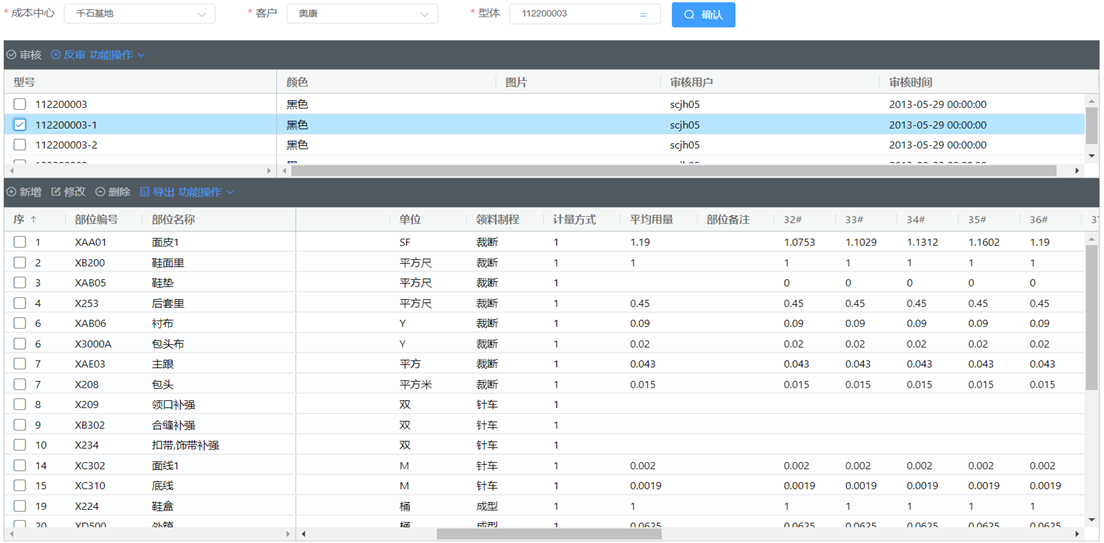

- 生产指令表 : 依据鞋型BOM,包装BOM自动计算生产指令表资料

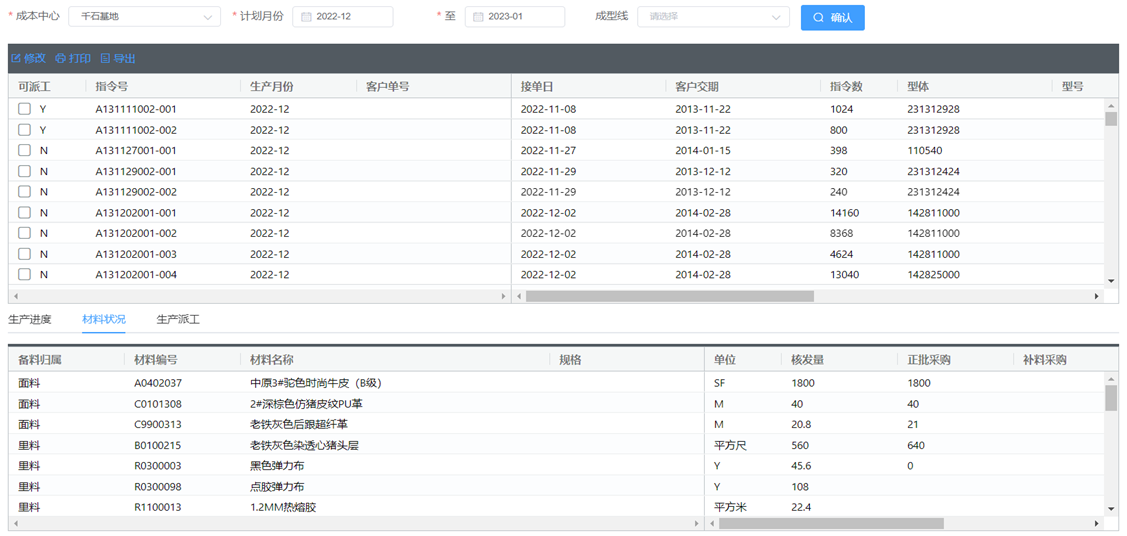

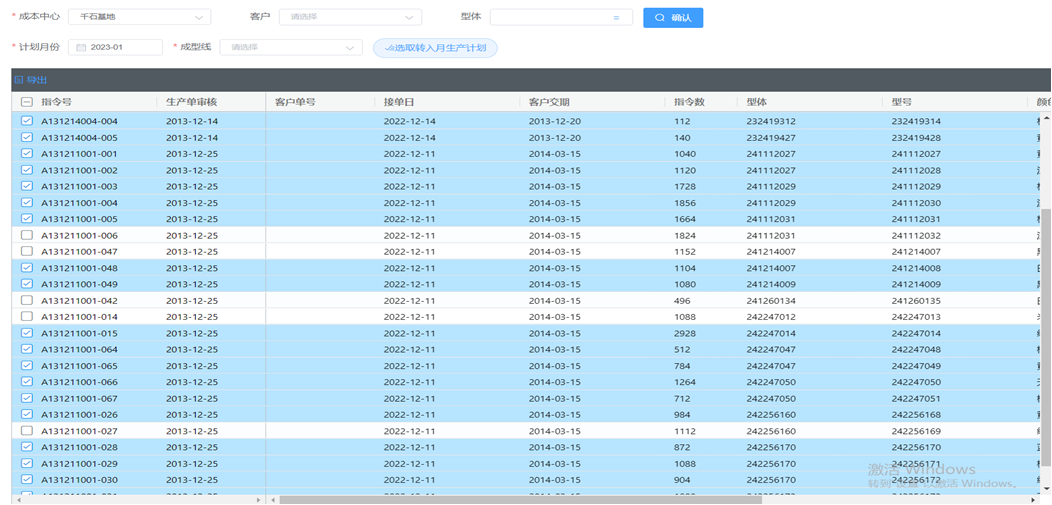

- 生产计划 : 从业务订单池转入月生产计划,依据任务排期规则计算要求完成日

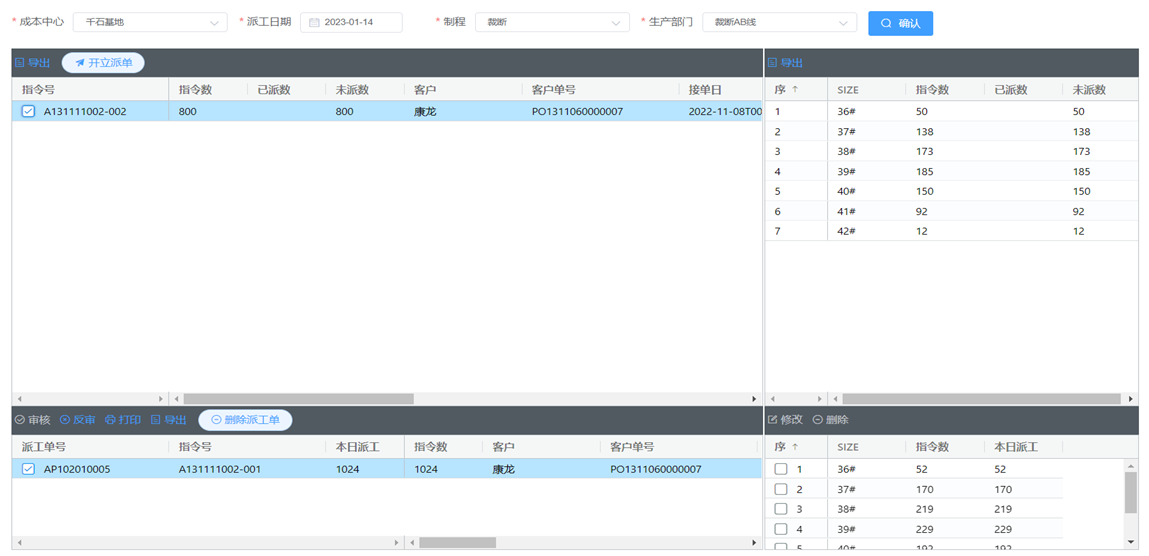

- 生产派工单 : 依据生产主计划,检索未分配之未派工订单,可多批次派工

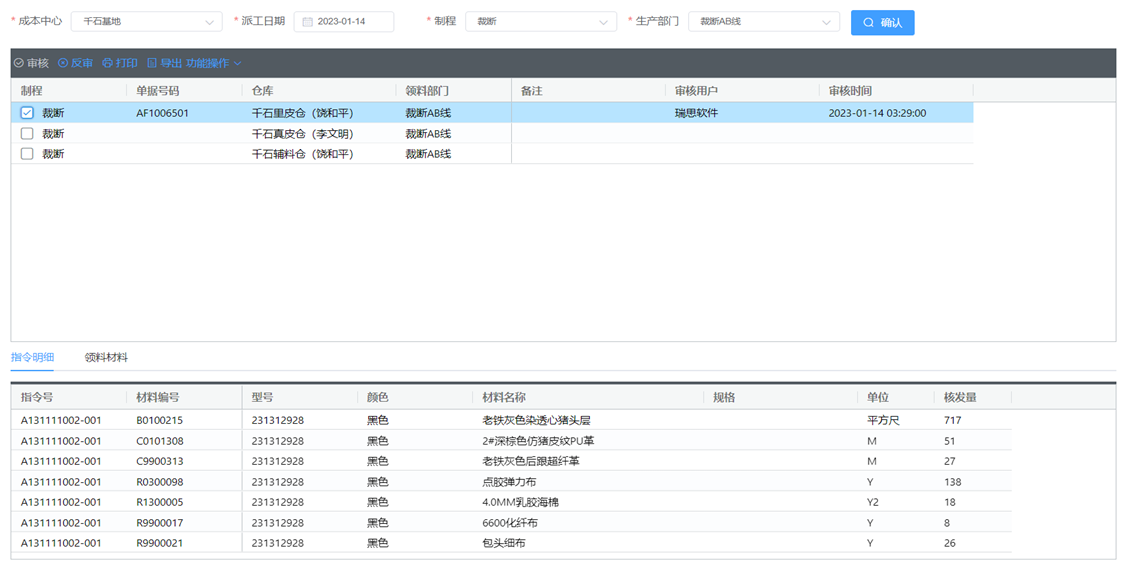

- 派工领料单 : 依据派工单,也可合并字段产生领料单,审核后转仓库
三大进度任务

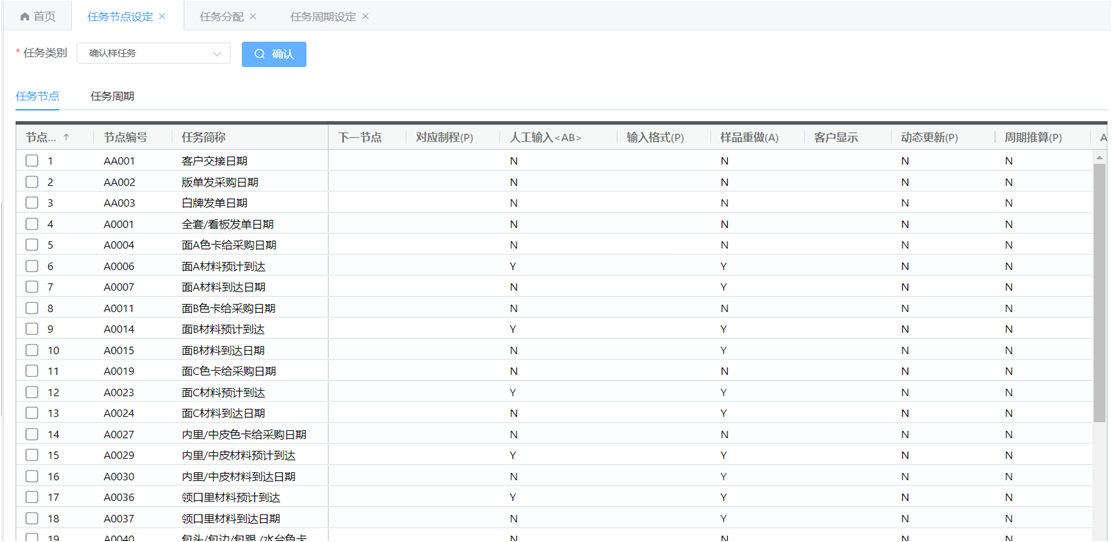

进度度任务节点依据企业需要自行配置,满足不同企业,不同时期管理之需

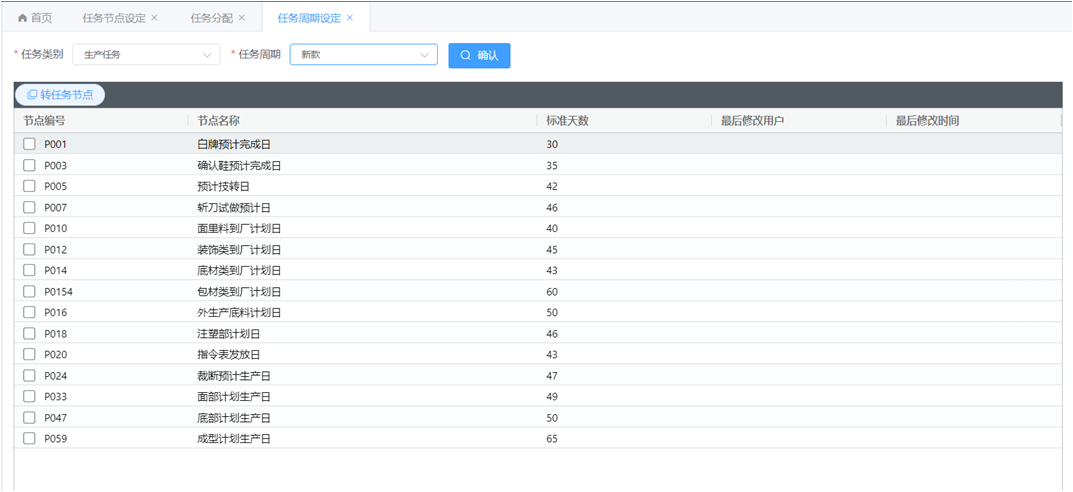

进度任务可自行配置订单类别,如新面新底,旧面新底等周期类别等配置任务节点要求天数

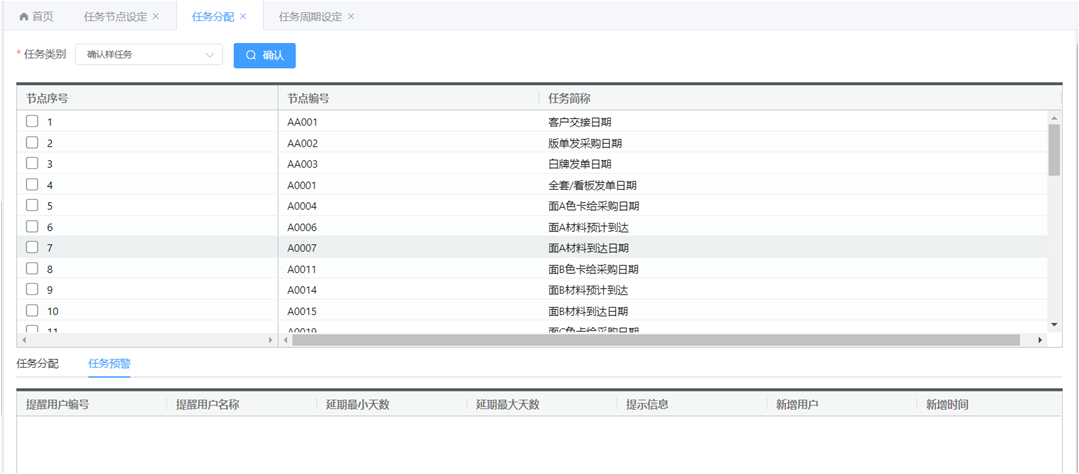

每个任务节点指定任务人,延期预警消息发送依据指定人
